Отчет на 17 августа 2025 года

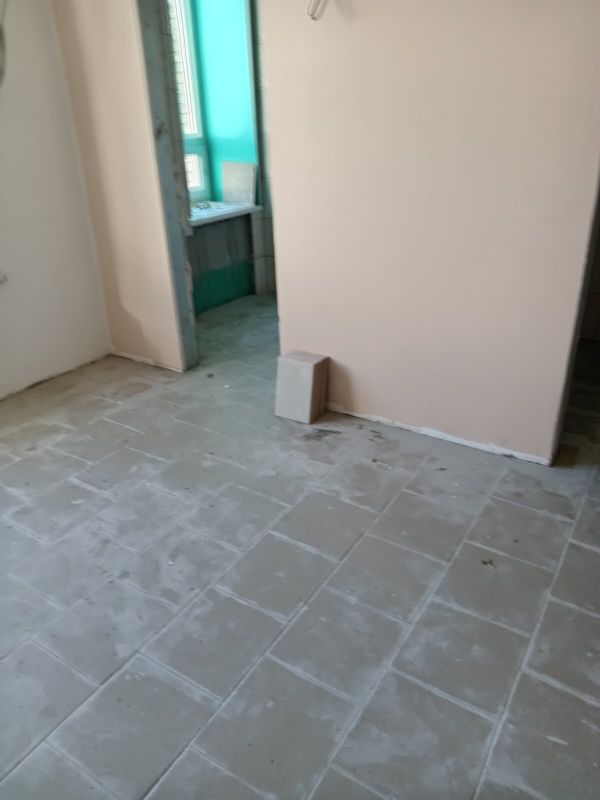

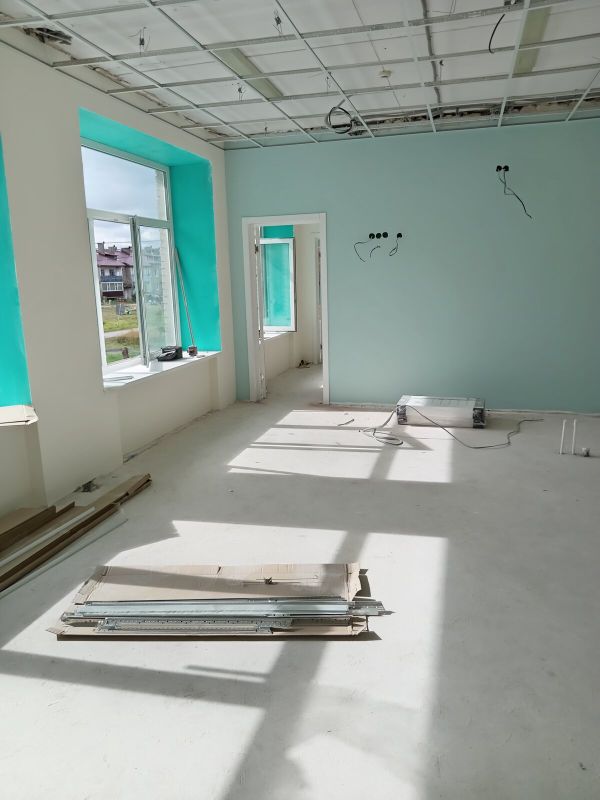

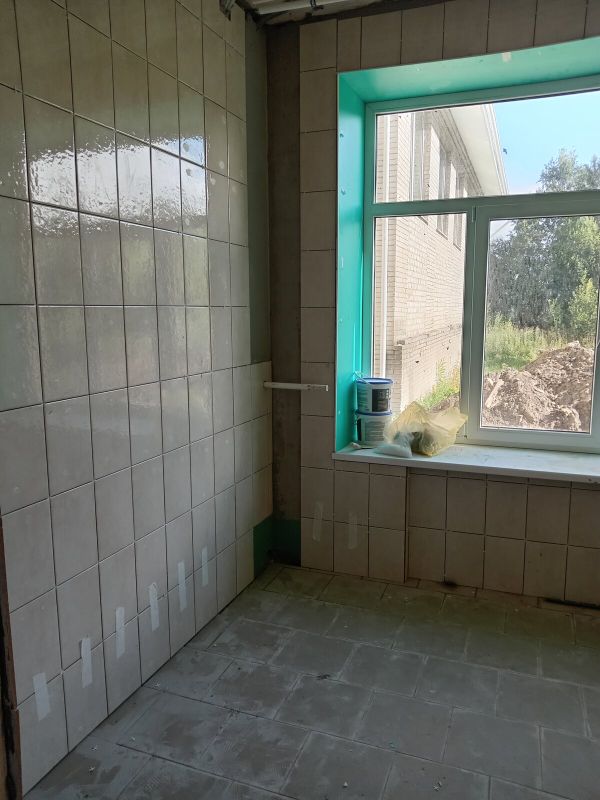

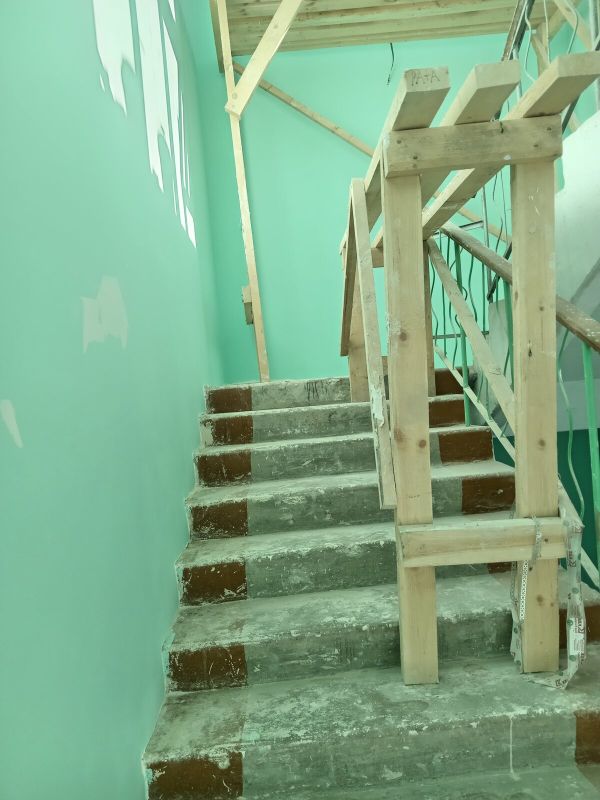

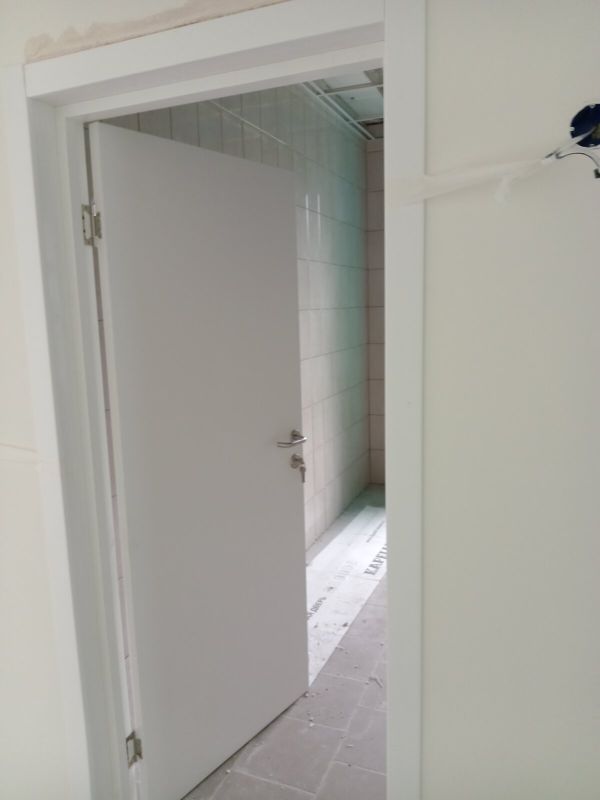

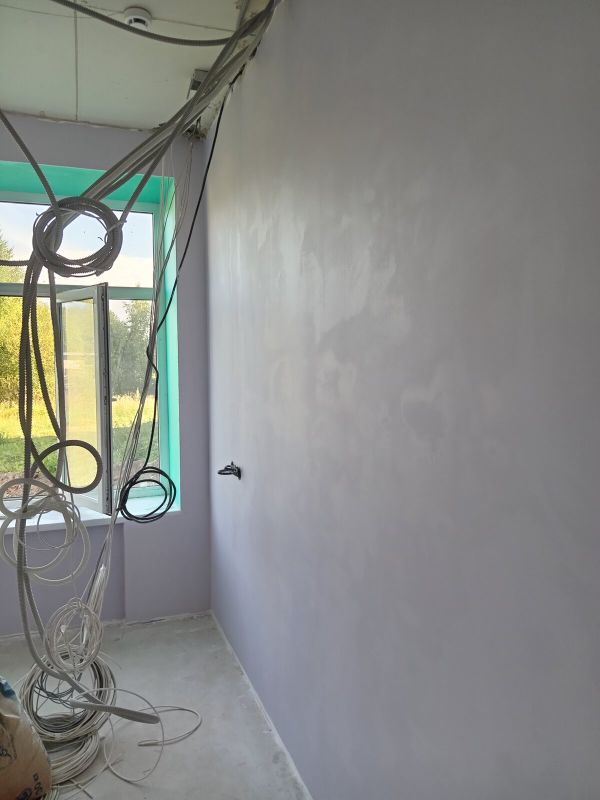

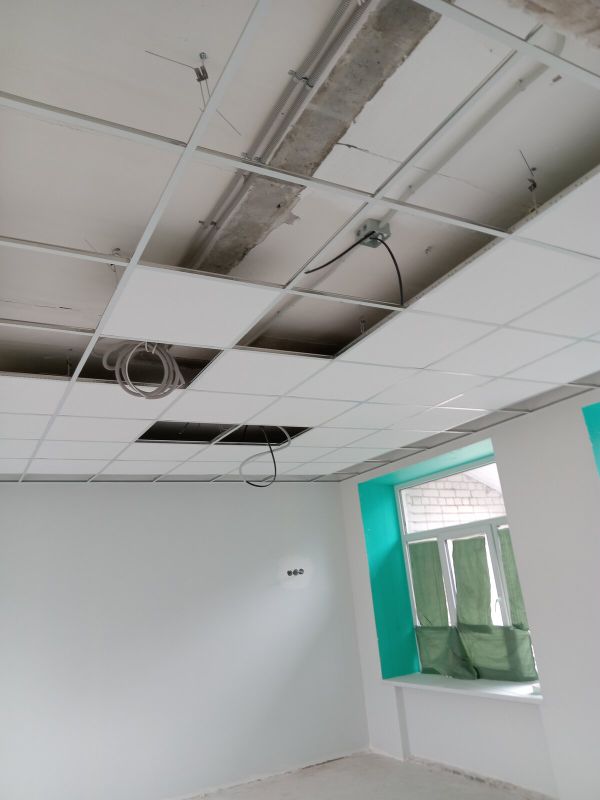

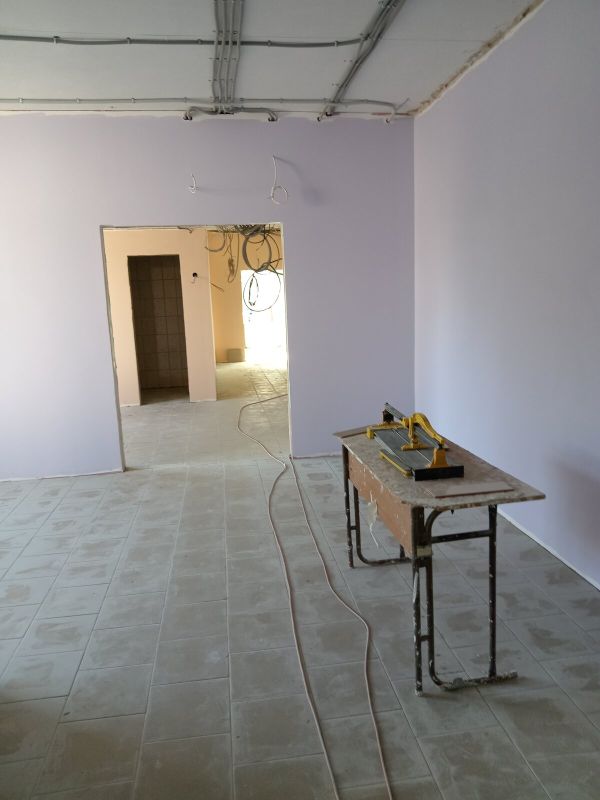

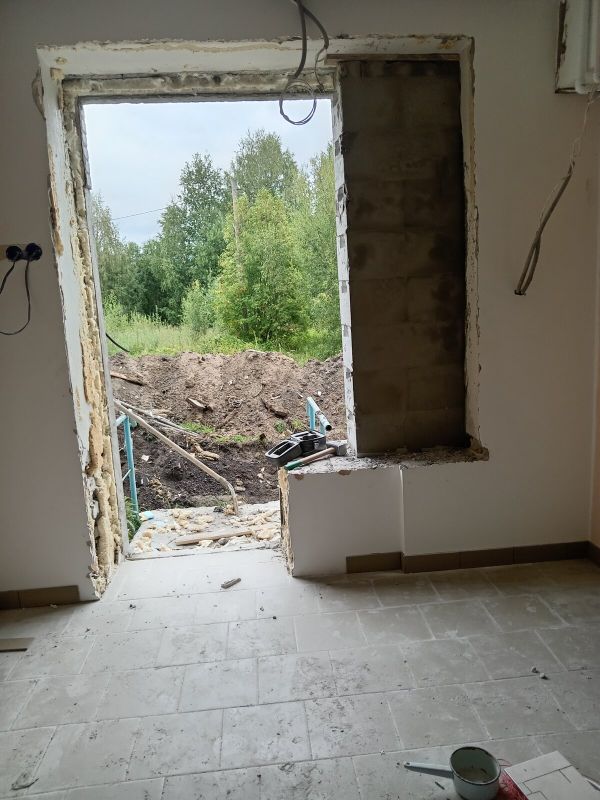

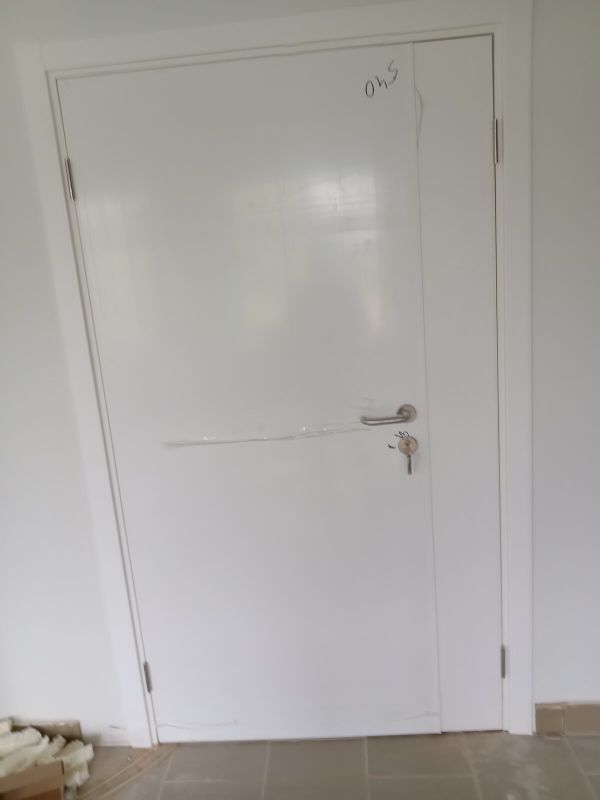

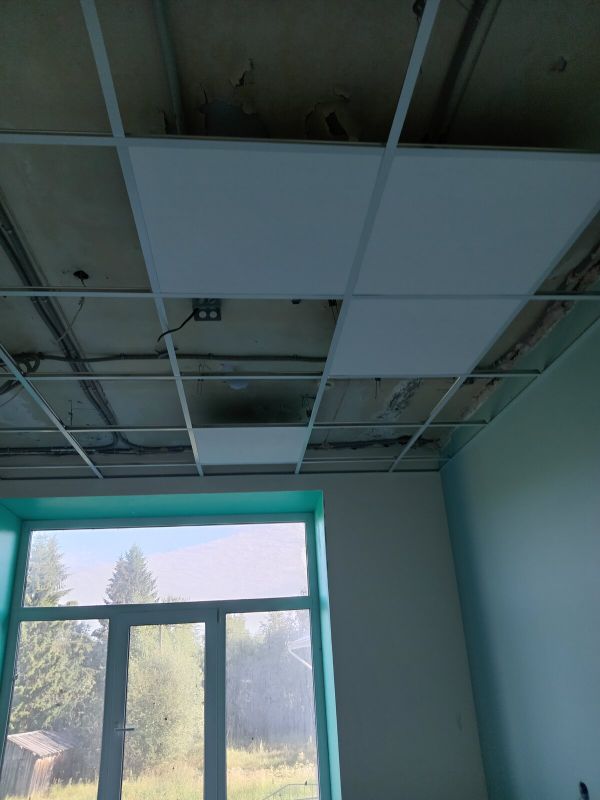

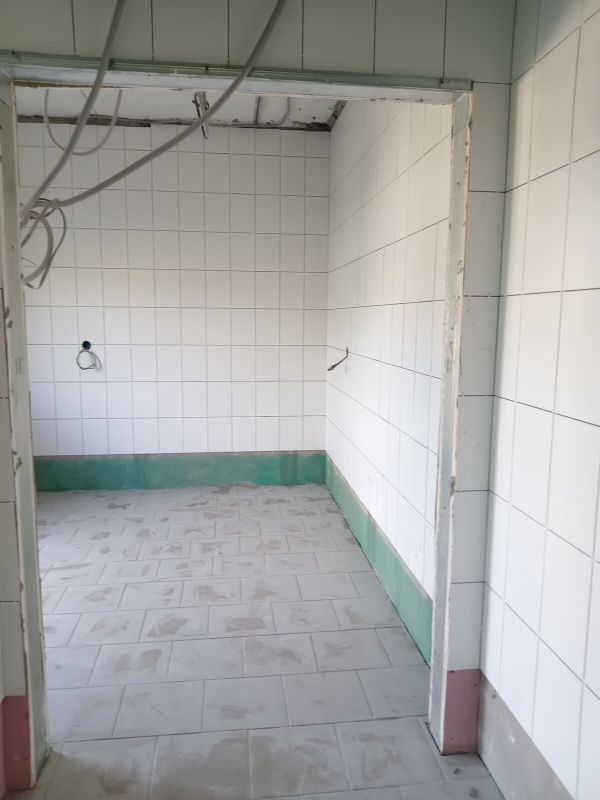

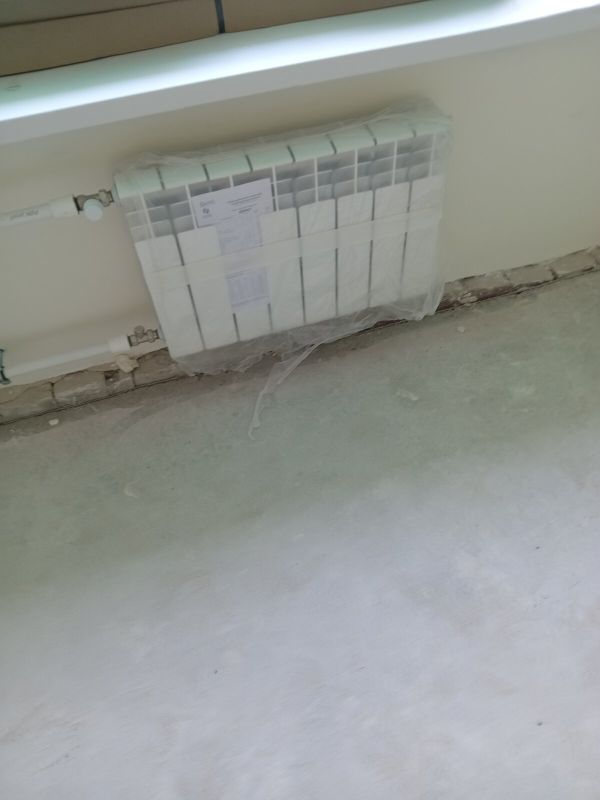

В течение недели на объекте работало несколько бригад: отделочники - велась покраска коридоров и кабинетов школы, на первый раз выполнено покраска школы - 100%; заончены работы по прокладке электроснабжения, приступили к проведению видеонаблюдения - 75% выполнено; плиточники устанавливали вдоль периметра пола в коридоре, вестибюле, туалетных комнатах, пищеблоке, зале для приема пищи плинтуса из плитки - работы выполнены на 30%; ведутся работы по установке натяжных потолков - работы выполнены на 45%; приступили к установке дверных блоков - работы выполнены на 45%; сантехники приступили к установке радиаторов отопления - работы выполнены на 10%.
На объекте работали 10 человек.
