Отчет на 10 августа 2025 года.
В течение недели закончены работы по установке оконных блоков наружных - 100%, монтаж оконных откосов - 100%, установка подоконников ПВХ - 100%. По окнам остался ремонт 3 оконных стеклопакетов (8 кабинет - 2 оконных стеклопакета; дошкольная группа - 1 стеклопакет).

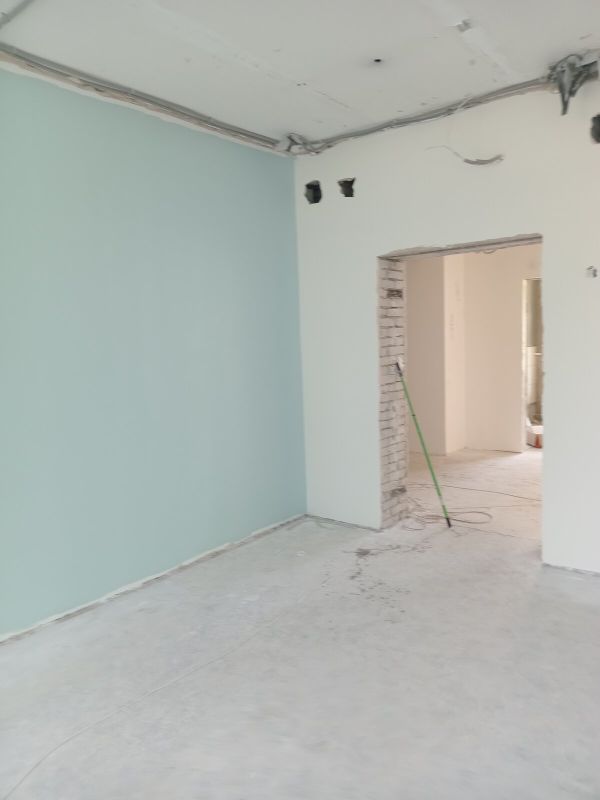

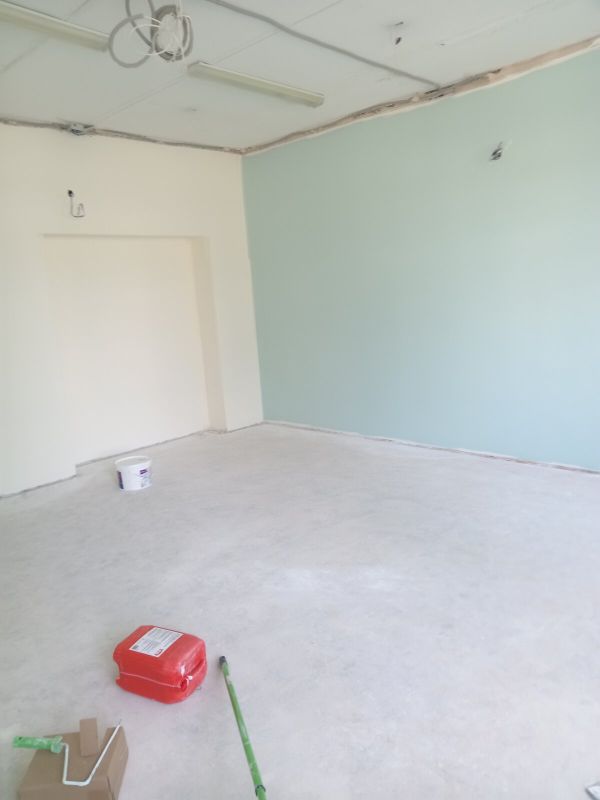

Стены: штукатурка стен - 100%, шпаклевка стен - 100%, окраска стен по первому слою - 60%.

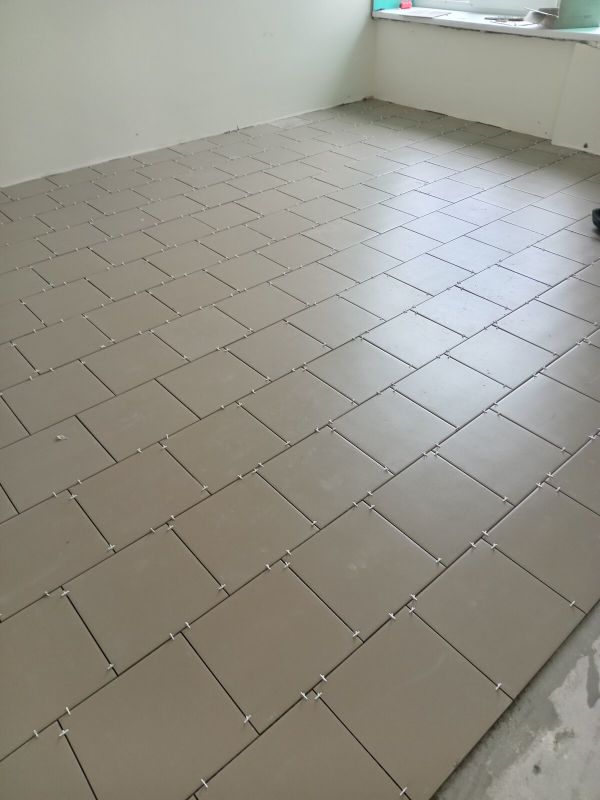

Укладка плиток на стенах: туалетные комнтаты - 100%, пищеблок - 100%

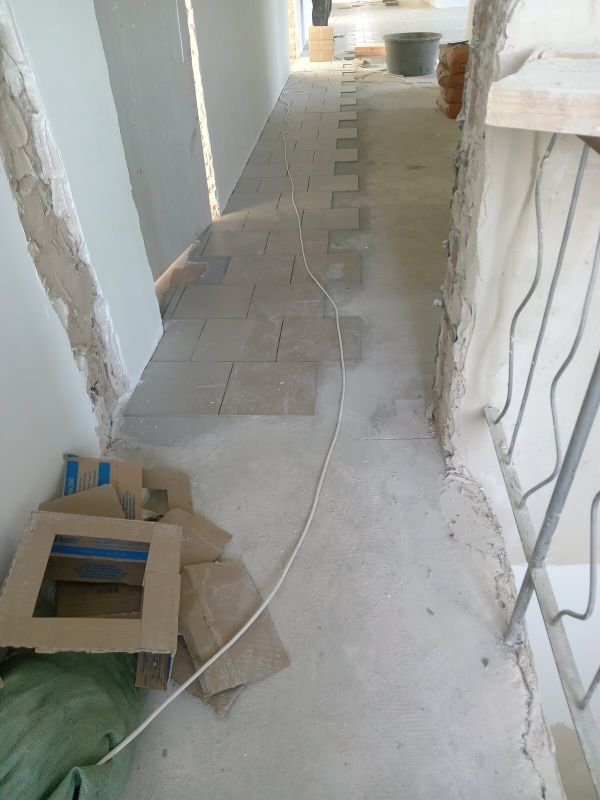

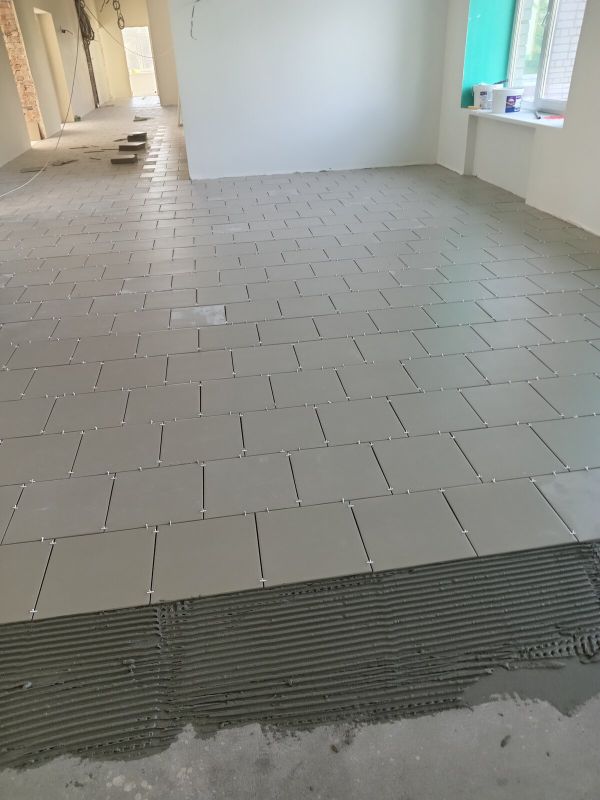

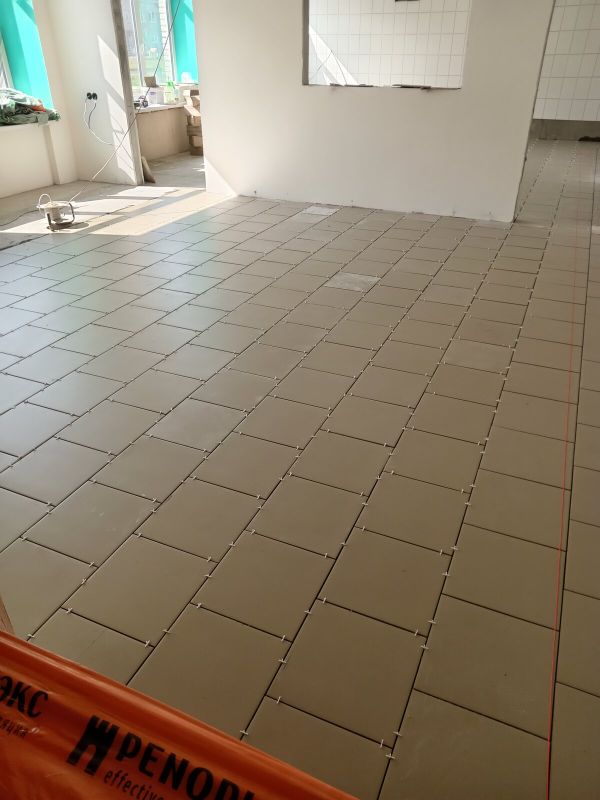

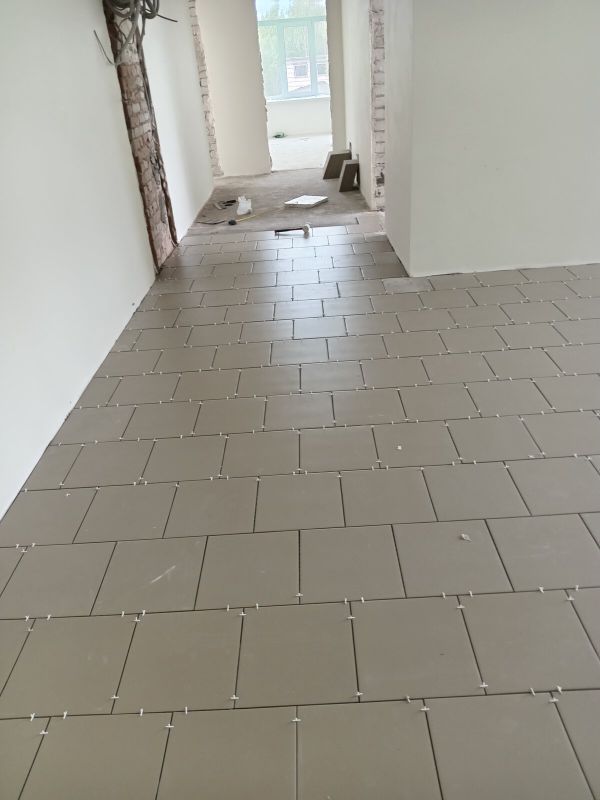

Укладка плиток на пол: на 2 этаже коридор - 100%, остались туалетные комнанты; ведется укладка плиток на 1 этаже - 30%

Продолжались работы по электроосвещению, проведению пожарной сигнализации и видеонаблюдению. Работы выполнены примерно на 60%.
На объекте в течение недели работали 11 человек
