Отчет на 13 июля 2025 года
В течение недели продолжались работы по оштукатуриванию стен, работы на кровле, обустройство внутренних перегородок, работа на оконных блоках..

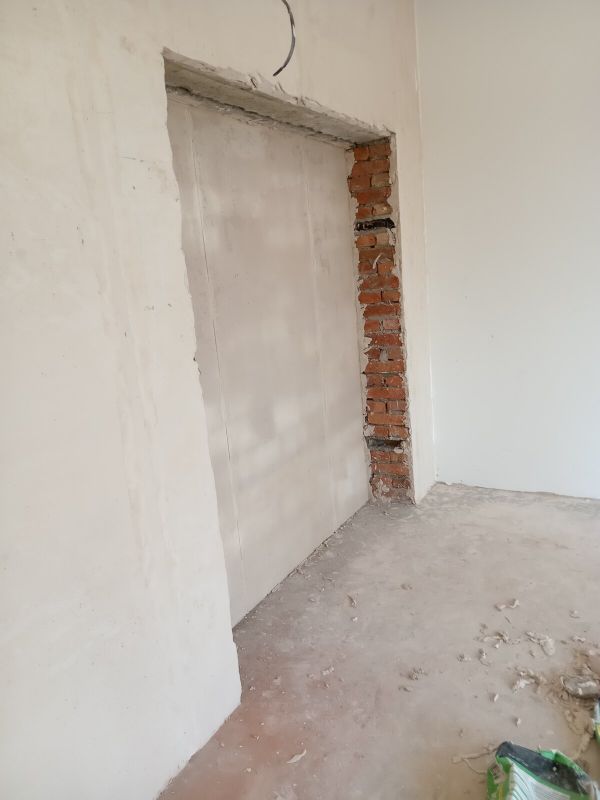

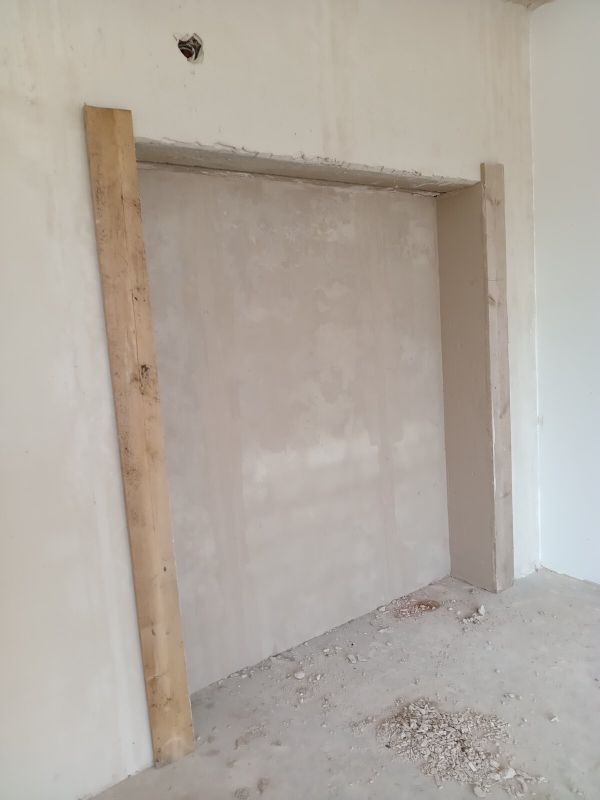

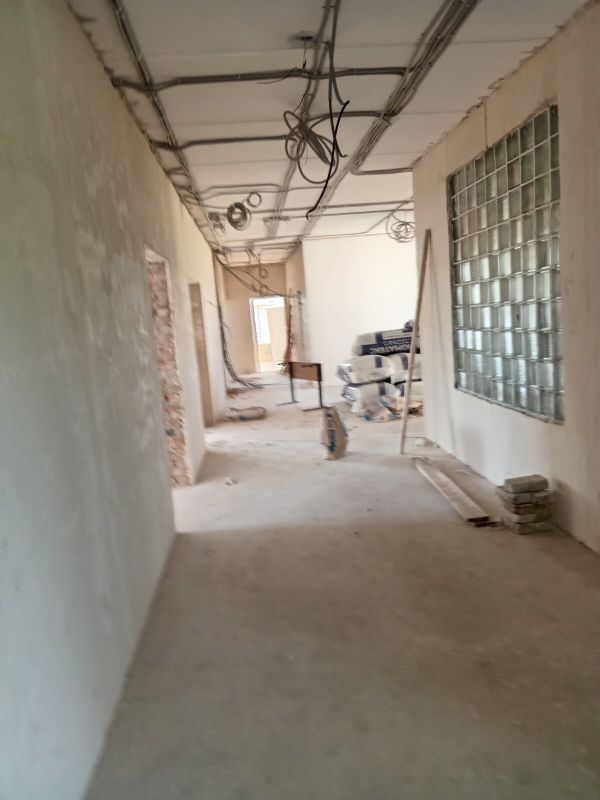

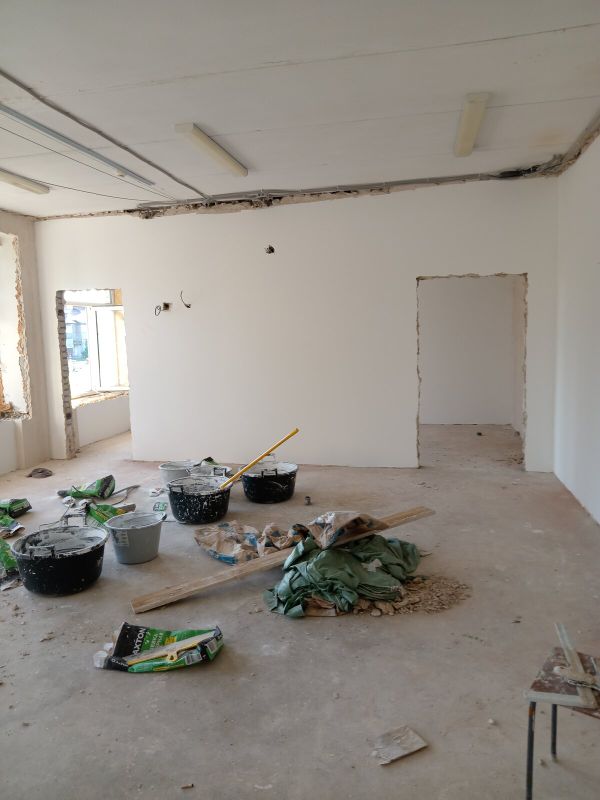

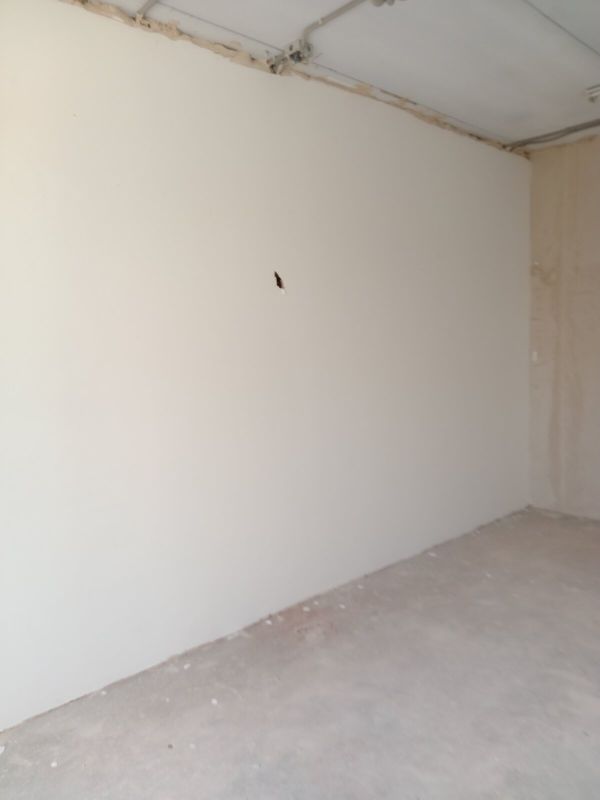

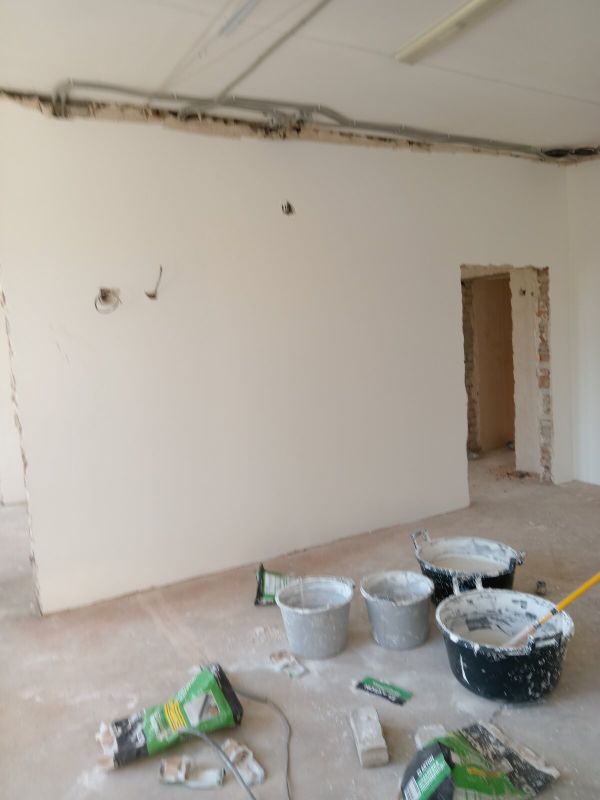

На 1 этаже ведутся работы по оштукатуриванию стен, на 2 этаже стены практически во всех помещениях загрунтованы. Работы выполнены на 60%.

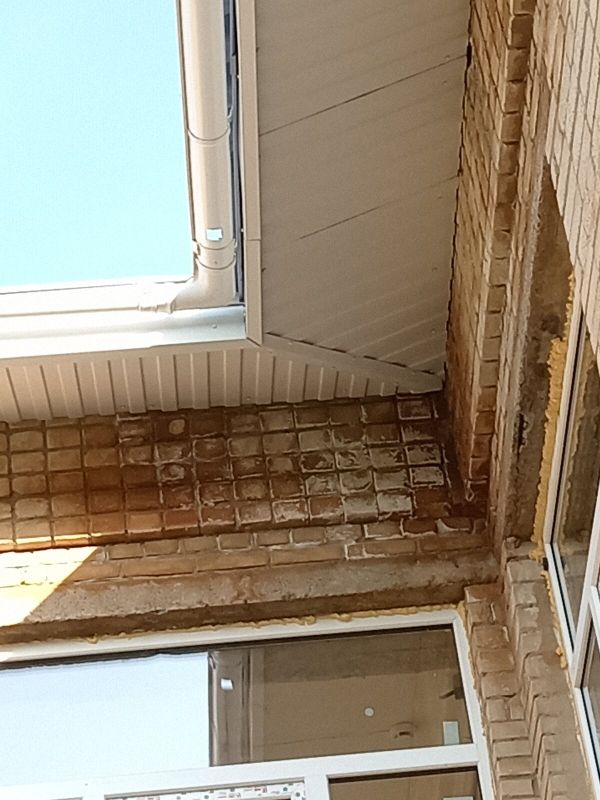

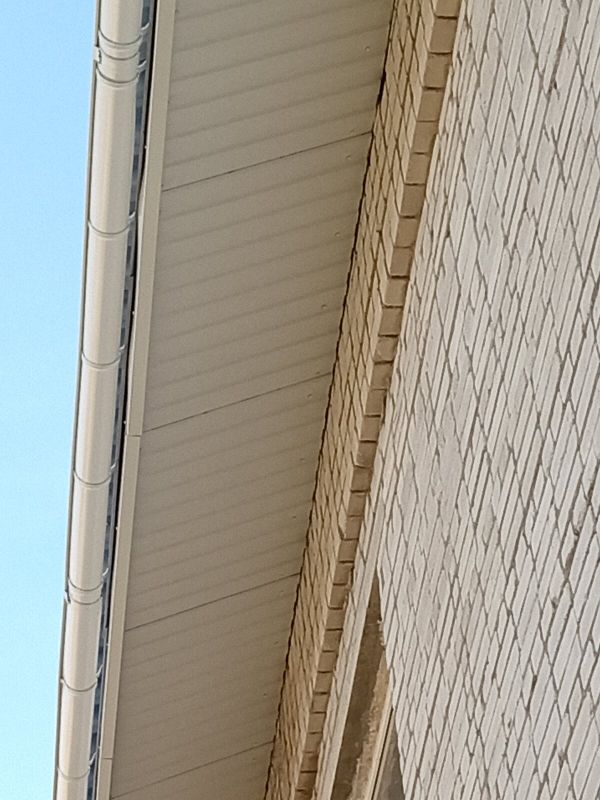

На кровле идет подшивка свесов крыши профлистом. Работы выполнены на 30%. Установка снегозадержателей в 2 ряда. Работы выполнены на 60%.

Обустройство и утепление внутренних перегородок на 1 этаже - 80%. Остались невыполненные работы работы на 2 этаже.

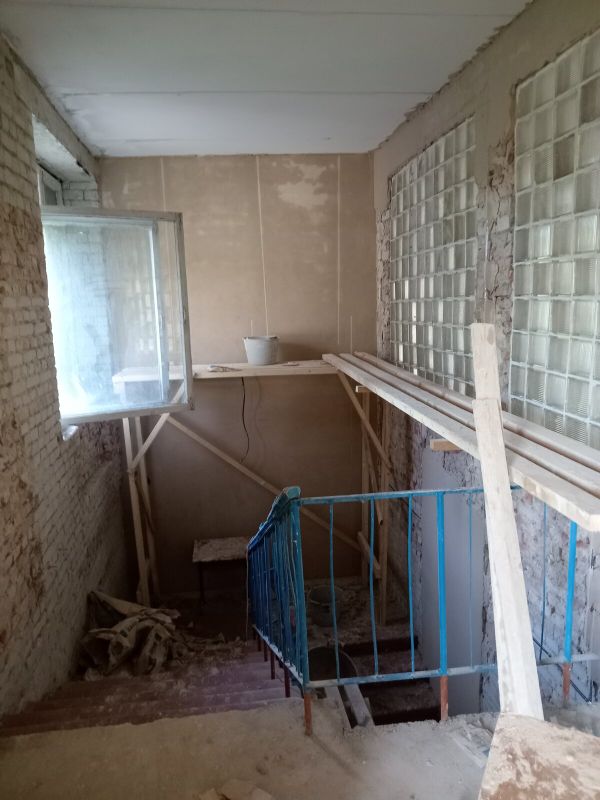

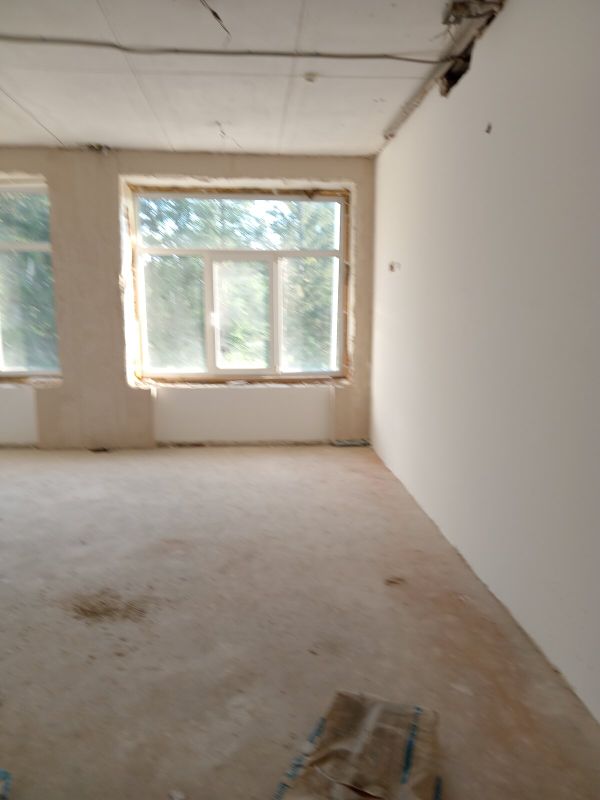

Из 4 оставшихся оконных блоков установлен 1 блок. По обустройству оконных блоков работы выполнены на 65%.
На объекте работали 14 человек.
